Когда на стойке размещения звонит телефон, гость ждёт ключ, а сотрудник ищет сведения в бумажном журнале, слабые места рабочей схемы становятся видны без отчёта. Намерение купить нежилое помещение расширяет задачу: будущему владельцу приходится оценивать не только стены и документы, но и пригодность объекта для цифрового управления. Планировка, электропитание, связь и движение людей определяют, снимет ли автоматизация лишние действия или добавит новые экраны. До сделки разбирают операции, проверяют техническую основу здания и расходы, скрытые за свежей отделкой.
Сначала описывают работу объекта, а не перечень оборудования

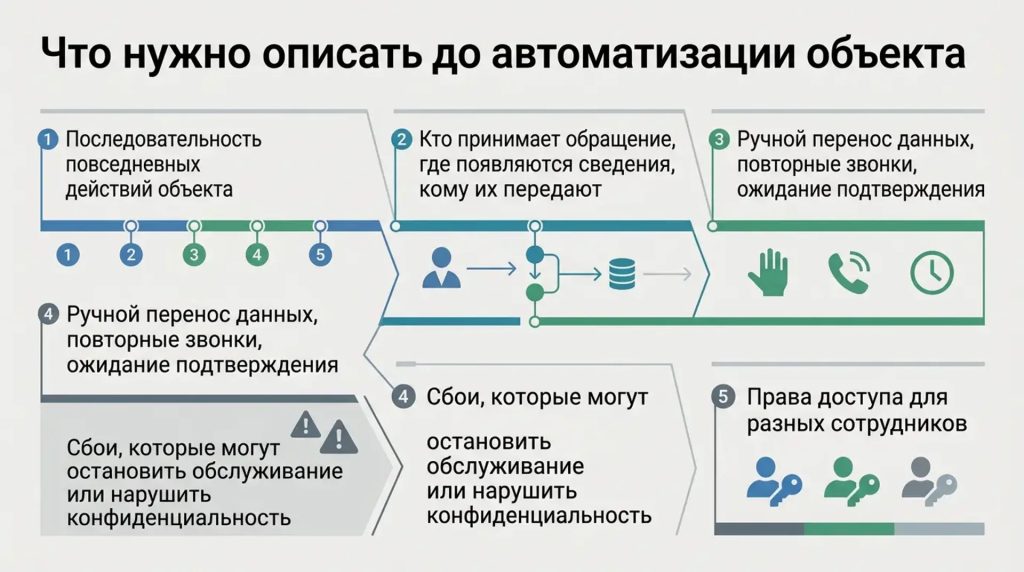

Автоматизацию начинают с последовательности повседневных действий: кто принимает обращение, где появляются сведения, кому их передают и в какой момент возникает задержка. Названия программ здесь мало что решают. Если сотрудник переписывает данные в журнал, звонит в другое подразделение и снова вводит те же сведения, менять нужно эту цепочку.
В средстве размещения описание обычно охватывает бронирование, заселение, выдачу доступа, уборку номера, обращения гостей и расчёты. В медицинской организации порядок иной: запись, подтверждение визита, оформление документов, направление пациента, подготовка кабинета и выдача результатов. Объединять эти процессы не стоит. У каждой операции свои права доступа, время ожидания и последствия ошибки.
Наблюдение на месте даёт больше, чем беседа по памяти. Утром администратор уверенно описывает привычный порядок, а в час нагрузки складывает распечатки рядом с клавиатурой, потому что нужное окно открывается медленно или сведения приходится сверять вручную. Телефон не замолкает, очередь смещается к двери. Это показывает не недостаток дисциплины, а несоответствие рабочего места темпу работы.
Что фиксируют при разборе операции
- событие, с которого начинается действие сотрудника;
- источник сведений и место их хранения;
- участников, которым нужен результат;
- ручной перенос данных, повторные звонки и ожидание подтверждения;
- сбой, способный остановить обслуживание или нарушить конфиденциальность.
Последний пункт часто меняет весь замысел. Автоматическая отправка уведомления полезна, пока не выясняется, что контакт записан с ошибкой или сообщение содержит сведения, которые нельзя показывать постороннему. В медицинской организации права сотрудников должны соответствовать обязанностям: регистратору не нужен тот же объём информации, что врачу. В средстве размещения сходное ограничение действует для платёжных сведений, истории обращений и служебных отметок.
После описания операций становится понятен набор помещений. Если обращения разбирает отдельная служба, ей нужны рабочие места с приемлемой акустикой и устойчивой связью. Если пропуска готовят у стойки, провода не должны пересекать путь посетителя. Для дистанционного заселения нужно место, откуда сотрудник видит вход и может вмешаться при сбое. Эти требования формулируют до осмотра недвижимости, иначе планировка начнёт диктовать неудобный порядок работы.
Короткие перемещения редко считают заранее. Между стойкой и принтером может быть несколько шагов, но сотрудник проходит их десятки раз за смену, обходя тумбу и посетителей. В медицинском кабинете похожая проблема возникает, когда устройство для печати этикеток стоит далеко от стола забора материала. Автоматизация не исправляет геометрию помещения сама: сначала убирают лишнее движение, затем связывают оставшиеся действия в единую систему.

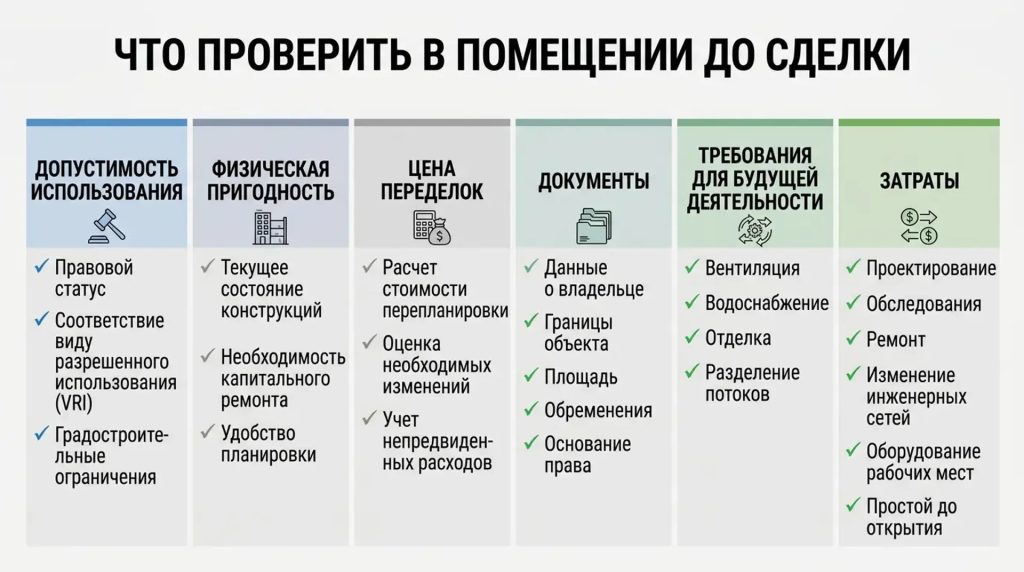

Что проверять в нежилом помещении до сделки
Помещение оценивают по трём условиям: допустимость использования, физическая пригодность и цена переделок. Красивый зал потребует серьёзных работ, если вход неудобен, мощности ограничены, а стены мешают разделить тихие и шумные зоны.

Назначение помещения и допустимую деятельность проверяют по документам, а не по словам продавца или прежнего пользователя. Сопоставляют владельца, границы объекта, площадь, обременения и основание права. Если конфигурация не совпадает с планом, причину устанавливают до договора. Для помещения в многоквартирном доме переустройство и перепланировка требуют согласования, а изменение границ или площади должно попасть в Единый государственный реестр недвижимости.
Требования зависят от будущей деятельности
Для медицинской организации одной подходящей площади мало. Помещения должны соответствовать заявленным медицинским работам и санитарным правилам, что подтверждается заключением при лицензировании. Значение имеют разделение потоков, вентиляция, водоснабжение в нужных зонах, отделка и возможность разместить оборудование. Состав требований зависит от профиля помощи, поэтому план готовят с проектировщиком и специалистом по лицензированию.
На 31 июля 2026 года продолжают действовать санитарные правила СП 2.1.3678-20, но с 1 сентября 2026 года их заменят СП 2.1.4284-26. Это означает, что помещение, которое только готовят к ремонту и открытию, следует проверять уже с учётом новых норм, иначе проект может устареть ещё до начала работы.
У средства размещения другой набор уязвимостей. Проверяют входы и выходы, звукоизоляцию, хранение белья и хозяйственных материалов, расположение мокрых зон, отопление и вентиляцию. Гул оборудования, незаметный днём, ночью проходит через перекрытие и вызывает жалобы. На осмотре стоит прислушаться к лифту, трубам, вытяжке и соседним помещениям.
Средство размещения считается классифицированным после включения сведений о нём в единый реестр объектов классификации. Поэтому прежняя сдача комнат не доказывает, что объект подходит для работы гостиницы: до сделки нужно сопоставить отдельный вход, устройство здания и будущий состав услуг с требованиями к выбранному типу размещения.
Осмотр проводят по рабочему плану
- сопоставить фактическую планировку с документами и будущим зонированием;
- пройти путь посетителя от входа до основной точки обслуживания;
- осмотреть электрические щиты, ввод связи, вентиляцию, воду и канализацию вместе с техническим специалистом;
- проверить доступ к общим частям здания и правила ремонтных работ;
- разделить переделки на обязательные, желательные и зависящие от расчёта;
- зафиксировать дефекты фотографиями и письменными примечаниями.
Холодная стена под свежей краской, запах сырости у плинтуса или тёмная полоса возле вентиляционной решётки требуют отдельной проверки. Они не доказывают серьёзный дефект, но требуют проверки. Датчики и система управления позднее покажут температуру или влажность, однако устранение причины всё равно останется строительной задачей.
Цена покупки не равна цене готового объекта. В расчёт входят проектирование, обследования, ремонт, изменение инженерных сетей, оборудование рабочих мест и период, когда помещение уже оплачивается, но ещё не принимает посетителей. Иногда дорогое помещение с понятными коммуникациями выгоднее площадки, где цена скрывает замену электрики и согласования. Вместо общей суммы на непредвиденные работы нужен перечень неопределённостей.
Связь, питание и данные образуют техническое основание
Цифровая система работает настолько устойчиво, насколько устойчивы электропитание, внутренняя сеть и порядок хранения данных. Новая программа не спасёт стойку, если сигнал исчезает за перегородкой, розетка занята, а канал связи входит через одно уязвимое место.

Точки подключения считают до ремонта
До начала работ составляют схему подключений. На ней отмечают рабочие места, устройства доступа, телефонию, принтеры, камеры, датчики, оборудование контроля входа и технические шкафы. Беспроводные устройства всё равно питаются от сети и требуют обслуживания. Поэтому обещание сделать всё беспроводным не отменяет розетки, резервное питание и физический доступ к оборудованию.
В длинном коридоре сигнал может быть сильным возле стойки и резко ослабевать за металлической дверью. Проверка одним телефоном у входа создаёт ложное впечатление. Измерения проводят в кабинетах, подсобных помещениях, у лифтов и на рабочих местах. Если стены ещё не возведены, точки связи закладывают по проекту, оставляя возможность добавить оборудование без вскрытия отделки.
Электрическую нагрузку считают по группам потребителей. Рабочее место администратора, система контроля доступа и сетевое оборудование имеют разную важность. Кофейный аппарат можно отключить; замок, журнал событий или средство вызова персонала должны работать либо перейти в предусмотренный режим. Электрик определяет мощность и защиту, а руководитель указывает, какие операции нельзя прерывать.
Не все сбои требуют сложного оборудования. Иногда служба уборки не получает задание потому, что сообщение уходит на личный телефон сотрудника, оставленный в шкафчике. В другом случае регистратор видит перенос записи, но кабинет продолжают готовить к прежнему времени. Причина — в распределении обязанностей: система передала сведения, однако никто не определил, кто подтверждает изменение и что делать при отсутствии ответа.
Для каждого цифрового события назначают ответственного и запасной порядок. Кто проверяет неподтверждённую заявку? Через какое время подключается старший смены? Где отмечают ручное действие при отключении связи? Как вернуть сведения после восстановления? Ответы записывают языком действий. Длинная инструкция в общей папке во время сбоя бесполезна.
Доступ к сведениям ограничивают обязанностями
Доступ к данным выдают по рабочей необходимости. Учётную запись уволенного сотрудника отключают без задержки, общие пароли заменяют именными, а действия с чувствительными сведениями фиксируют. На экране у прохода не оставляют персональные данные посетителя. Защитная плёнка, правильный поворот монитора и автоматическая блокировка иногда уменьшают риск быстрее, чем замена всей системы.
С 1 июля 2025 года при сборе персональных данных граждан России нельзя использовать для их записи, хранения, изменения и извлечения базы, расположенные за пределами страны, кроме предусмотренных законом случаев. Для будущего владельца это означает, что выбор программы бронирования, медицинской записи или управления посетителями нужно проверять не только по функциям и цене, но и по месту размещения баз данных.
Резервная копия полезна только после проверки восстановления. Файл может создаваться каждую ночь и оказаться неполным в нужный момент. Ответственный сотрудник периодически убеждается, что копия читается, охватывает нужные сведения и доступна без учётной записи человека, находящегося в отпуске. Частота зависит от важности данных и порядка хранения.
Как сопоставить стоимость помещения и цифрового запуска
Расходы считают по вариантам эксплуатации, а не отдельными строками «ремонт» и «автоматизация». Перегородка влияет на прокладку сети, положение стойки меняет число рабочих точек, а новый вход требует контроля доступа и изменения пути посетителей. В раздельных сметах одна работа появляется дважды либо выпадает.
На столе лежит план помещения, рядом открыта ведомость оборудования. Архитектор передвигает дверь кабинета на полметра, и тонкая линия на чертеже тянет за собой кабель, датчик, светильник и изменение порядка уборки. Так покупка недвижимости соединяется с проектированием работы: каждый строительный штрих меняет будущую смену.
Связь характеристик объекта с расходами на запуск
| Характеристика помещения | Что проверяют | Возможное последствие | Действие до сделки |
| Электрические сети | Доступную мощность, состояние щитов, разделение линий | Замена проводки, ограничение оборудования, простой при аварии | Получить заключение технического специалиста и расчёт нагрузки |
| Ввод связи | Доступные каналы, кабельные трассы, место сетевого узла | Дорогая прокладка, слабый сигнал, единая точка отказа | Согласовать схему подключения и резервный канал |
| Планировка | Потоки людей, рабочие расстояния, обзор, приватность | Лишние перемещения, очереди, видимость данных посторонним | Проверить на плане несколько типичных смен |
| Вентиляция и климат | Состояние систем, шум, раздельное управление зонами | Жалобы посетителей, перегрев техники, дополнительные работы | Провести обследование при работающих системах здания |
| Правовой статус | Сведения об объекте, ограничения, соответствие фактической конфигурации | Задержка ремонта или невозможность использовать часть площади | Проверить документы с профильным консультантом |
Таблица не заменяет смету. Она показывает зависимости для проектировщиков и поставщиков. Если для операции нет места, связи или ответственного, стоимость программы рано считать окончательной.
Базовый и расширенный запуск
Полезно подготовить два варианта запуска. Базовый включает функции, без которых объект не откроется: запись или бронирование, учёт занятости, доступ сотрудников, связь между важными зонами и защиту данных. Расширенный добавляет аналитику, автоматические уведомления, датчики и более глубокое объединение систем. Число этапов зависит от проекта; лишнее дробление увеличивает расходы.
Экономию оценивают через наблюдаемое изменение. Сколько ручных переносов исчезает? Сокращается ли путь сотрудника? Кто раньше обнаружит неисправность? Уменьшится ли число обращений, потерянных между сменами? Если меняется только внешний вид экранов, оснований для вложения мало.
Покупатель может глубже менять инженерную основу, но свобода перестройки провоцирует лишние расходы. Кабельные трассы, технические ниши и запас мощности обычно полезнее декоративной панели управления, которой персонал не пользуется. Сначала создают незаметную инфраструктуру, затем устанавливают видимые устройства.
Обучение сотрудников включают в общий план запуска. Люди должны потренироваться не только в обычной работе, но и в редких ситуациях: пропала связь, не открылся электронный замок, запись задублировалась, посетитель отказался от уведомлений. Учебная смена раздражает: привычное действие приходится проговаривать вслух. Именно тогда обнаруживаются неясные полномочия и лишние подтверждения.
После открытия сравнивают фактический порядок работы с проектным. Рабочая обстановка быстро вносит поправки: принтер переставляют ближе, экран засвечивается, уведомления звучат слишком часто, а техническую дверь оставляют открытой из-за неудобного доступа. Отклонения фиксируют в первые недели и разбирают по причинам.
Помещение должно выдерживать реальную смену

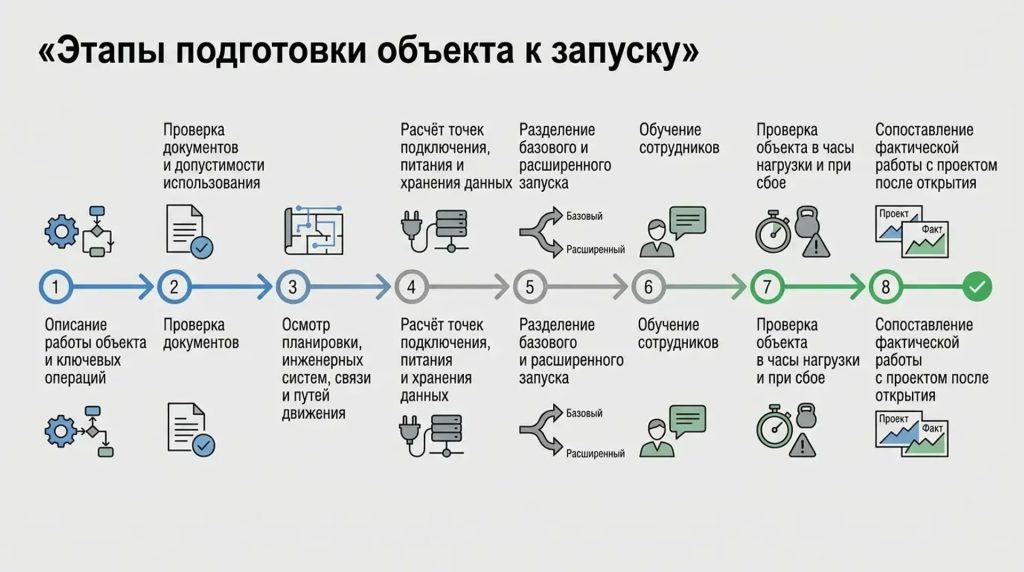

Окончательное решение о покупке принимают после проверки объекта в часы нагрузки, во время сбоя и при смене сотрудника. Пустое помещение кажется просторным, пока на плане не появляются посетители, тележка уборки, место ожидания, открытая дверь кабинета и специалист, которому нужно пройти к оборудованию. Автоматизация не расширяет коридоры и не исправляет слабую вентиляцию.
Подготовленный объект не обязательно насыщен устройствами. В нём сотрудник получает сведения там, где они нужны, посетитель не повторяет одно и то же нескольким людям, а техническая служба видит неисправность до остановки обслуживания. Добиться этого легче, когда документы, инженерное обследование и описание операций собраны до сделки, а не после первого слоя ремонта.
Проверку можно закончить одним действием: пройти по помещению с планом будущей смены и отметить каждое место, где человеку придётся ждать, возвращаться или искать сведения. Если таких отметок становится слишком много, блеск свежей краски не должен отвлекать от стоимости переделок.
